Этапы строительства дома нельзя переставить: каждый следующий опирается на предыдущий. Зато сроки стройки решает не порядок, а то, сколько этапов идут параллельно. Мы разобрали порядок строительства от участка до заселения глазами заказчика: сколько длится каждый этап, какую паузу требуют нормы и что подавать заранее, чтобы не потерять сезон.

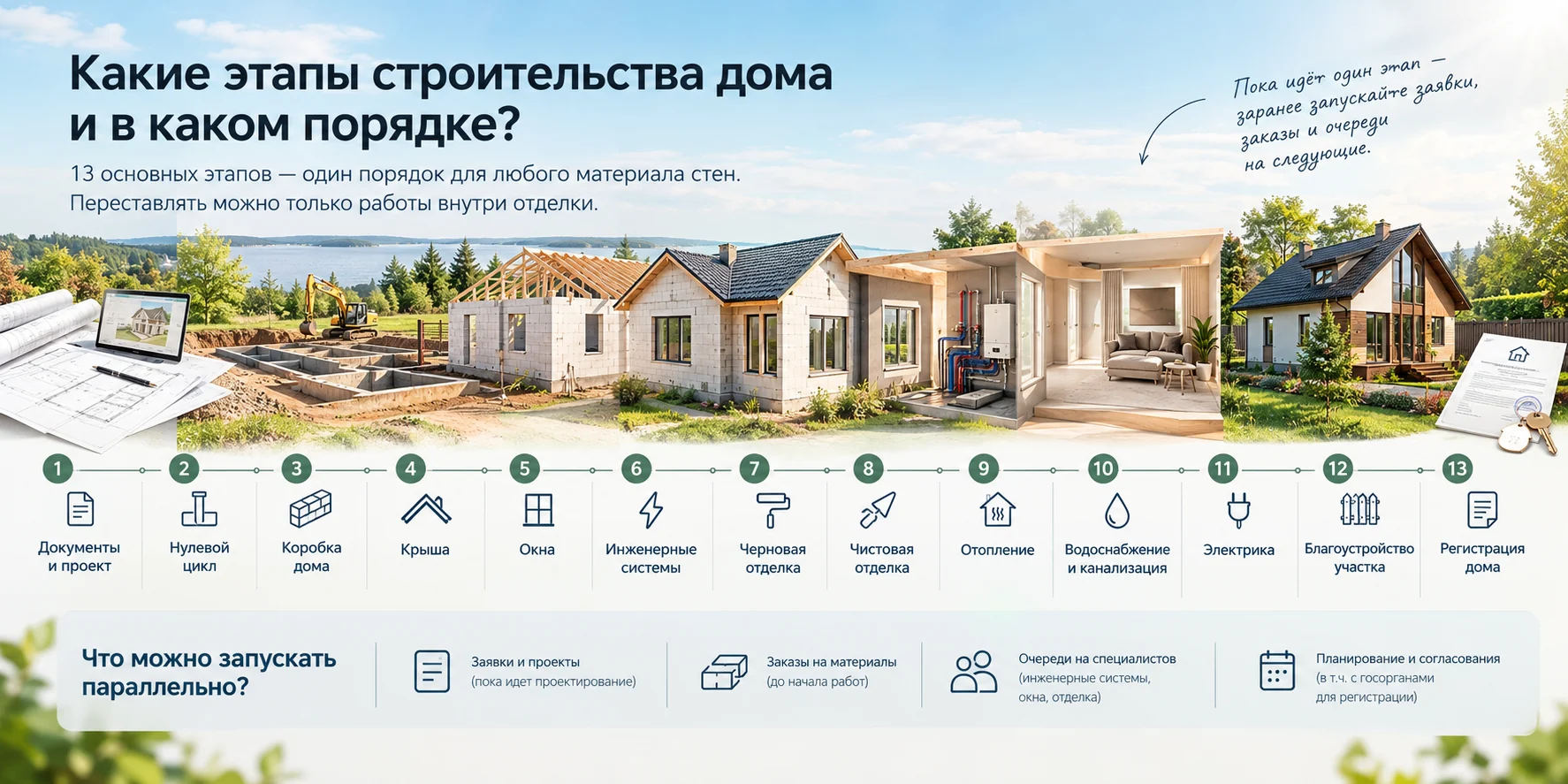

Какие этапы строительства дома и в каком порядке?
Основных этапов тринадцать, и порядок у них один для любого материала стен. Сначала бумаги и проект, потом нулевой цикл, коробка и крыша, затем окна, инженерия, отделка и регистрация. Переставлять можно только работы внутри отделки. Время экономят иначе: пока идёт один этап, заранее запускают заявки, заказы и очереди на следующие.
Этапы строительства частного дома: сроки, паузы по нормам и что запускать параллельно
| Этап | Сколько длится на практике | Пауза по нормам и закону | Что запускать параллельно |
|---|---|---|---|
| 1. Участок и документы | 2-4 недели | ГПЗУ выдают за 14 рабочих дней, если он нужен | Заявка на электричество, вопрос о газе в газовую компанию |
| 2. Геология и проект | 1-3 месяца | Пауз нет | Поиск бригад на фундамент, коробку и кровлю |
| 3. Уведомление о строительстве | 5 рабочих дней | Возврат без рассмотрения за 3 рабочих дня, если не хватает сведений | Подготовка площадки |
| 4. Подготовка площадки | 1-2 недели | Пауз нет | Заказ бетона, арматуры, блоков с запасом по сроку поставки |
| 5. Фундамент | 3-6 недель работ | Боковую опалубку снимают при 0,5 МПа, ходить можно при 2,5 МПа, нагружать по проекту производства работ | Договор на кладку, первая поставка стенового материала |
| 6. Стены и перекрытия | Несколько месяцев, у кирпича дольше, чем у блоков | Опалубку перекрытия снимают при 70 % прочности бетона (пролёт до 6 м) или 80 % (больше 6 м) | Договор с кровельщиками, заказ окон по замерам проёмов |
| 7. Кровля | 3-6 недель | Пауз нет, но крышу ставят до осенних дождей | Проект и закупка инженерии |
| 8. Окна и двери | 1-2 месяца с изготовлением | Пауз нет | Разводка электрики, труб, вентиляции |
| 9. Инженерия | 1-3 месяца | Испытания систем до того, как трубы закроют стяжкой | Фасад, если сезон тёплый |
| 10. Черновая отделка | 1-2 месяца плюс сушка | Сушку стяжки и штукатурки задаёт производитель смеси, суток в нормах нет | Фасад и благоустройство |
| 11. Фасад | 1-2 месяца в тёплый сезон | Температура нанесения по паспорту смеси | Чистовая отделка внутри |
| 12. Чистовая отделка | 2-6 месяцев | Пауз нет | Технический план у кадастрового инженера |
| 13. Ввод и регистрация | 1-2 месяца | Уведомление об окончании рассматривают 5 рабочих дней, затем дом регистрирует Росреестр | Прописка после регистрации |
Сроки работ указаны как ориентир для дома 150-250 м² с одной бригадой на этап. Паузы взяты из Градостроительного кодекса, 218-ФЗ и свода правил СП 70.13330; пункты названы ниже по разделам.
Проверить участок до покупки, сделать геологию, заказать проект с архитектурой, конструктивом и инженерией, подготовить подъезд и временный свет, выбрать фундамент по грунту, закрыть коробку кровлей до зимы, вести инженерию до отделки, мокрые процессы раньше сухих, смету держать с запасом, подрядчика выбирать по готовым объектам, в конце оформить техплан. Всё это верно. Ниже то, о чём пишут реже: сроки, нормы и очереди.
Порядок строительства дома на земельном участке: с чего начать?
Строительство дома на участке с нуля начинают с выписки ЕГРН, геологии и проекта, а не с фундамента. Выписка показывает вид разрешённого использования и границы. Геология показывает, какой фундамент выдержит грунт. Проект показывает, сколько стоит и сколько длится всё остальное. Пропущенный шаг здесь потом стоит месяцев.
ИЖС, границы, подъезд
Дом для постоянной жизни строят на ИЖС: не больше трёх надземных этажей и не выше 20 м (п. 39 ст. 1 ГрК РФ). Границы должны стоять в ЕГРН, иначе спор с соседом всплывёт посреди стройки: как проверить межевание.
Изыскания до проекта
Скважины и лаборатория показывают тип грунта, воду и пучинистость. Фундамент без геологии выбирают «как у соседа», а пучинистые суглинки в Ленинградской области встречаются часто: ошибка видна трещинами через пару зим.
Не картинка фасада
Рабочий проект включает архитектуру, конструктив и инженерные разделы: электрика, вода и канализация, отопление, вентиляция. По ним считают смету, объёмы материалов и сроки. Без конструктива армирование «додумывает» бригада.
Градостроительный план участка (ГПЗУ) выдают бесплатно за 14 рабочих дней, действует он три года (ч. 6 и 10 ст. 57.3 ГрК РФ). В перечне документов к уведомлению о строительстве его нет, но он сразу показывает отступы от границ и предельные параметры дома. Материал стен выбирают на этапе проекта: что подходит для постоянной жизни в Ленобласти, мы разобрали в статье из чего лучше строить дом.
Нужно ли разрешение и какие сроки строительства дома на участке ИЖС?
Разрешения на строительство для ИЖС нет, есть уведомление, и его рассматривают пять рабочих дней. С этого дня у вас 10 лет, чтобы построить дом и подать уведомление об окончании. Если опоздать, уведомление об окончании вернут как ненаправленное. Это и есть юридический таймер стройки: он важнее любого графика подрядчика.
Юридический таймер стройки ИЖС в 2026 году
| Шаг | Срок по закону | Норма |
|---|---|---|
| Уведомление о планируемом строительстве | 5 рабочих дней на рассмотрение | ч. 7 ст. 51.1 ГрК РФ |
| Возврат, если не хватает сведений | 3 рабочих дня, уведомление считается ненаправленным | ч. 6 ст. 51.1 ГрК РФ |
| Право строить по уведомлению | 10 лет со дня уведомления, сохраняется при продаже участка | ч. 13 ст. 51.1 ГрК РФ |
| Уведомление об окончании строительства | 5 рабочих дней, к нему прикладывают технический план | ч. 16 и 19 ст. 55 ГрК РФ |
| Уведомление об окончании позже 10 лет или без уведомления о начале | Возврат без рассмотрения за 3 рабочих дня | ч. 17 ст. 55 ГрК РФ |
| Кадастровый учёт и регистрация дома | Для дома на участке ИЖС срок короче общего | ч. 1 ст. 16 218-ФЗ |
Отказать по уведомлению могут только по четырём основаниям: параметры дома, вид разрешённого использования участка, нет прав на участок, внешний облик в историческом поселении (ч. 10 ст. 51.1 ГрК РФ).
Вместо бумажного «уведомления о соответствии» администрация вносит запись в реестр уведомлений и выдаёт выписку из него. Регион вправе отложить переход на реестр до 1 сентября 2027 года, и решение Ленинградской области мы не нашли. Как сейчас работает ваша администрация, проверьте на Госуслугах или в МФЦ до подачи.
Если дом построен, а уведомлений не было или срок упущен, остаётся упрощённый путь: до 1 марта 2031 года дом на участке ИЖС регистрируют только по техническому плану и документу на землю (ч. 12 ст. 70 218-ФЗ). Путь временный, и строить в расчёте на него опасно. Прописаться в новом доме можно только после регистрации права: как прописаться в частном доме.
Что подать в первую неделю, чтобы не ждать подключений?
Заявку на электричество, вопрос о газе и поиск кровельщиков запускают в первую неделю после покупки участка. У этих трёх дел самые длинные очереди, и ни одно из них не ускоряется деньгами в последний момент. Если подать их после коробки, дом месяцами стоит готовым к инженерии без света и без крыши над отделкой.
До 150 кВт по ПП № 861
Сетевая компания готовит договор и технические условия за 20 рабочих дней. Само подключение занимает 30 рабочих дней, если сеть ближе 15 м, и до шести месяцев, если до неё до 500 м в сельской местности.
Одна из самых длинных очередей
Сначала узнают у газораспределительной организации, есть ли сеть по улице. Бесплатно по догазификации подключают только зарегистрированный дом, а недострой подключают в обычном порядке и за плату: условия догазификации.
Кровля и окна по очереди
Кровельщиков и окна заказывают за сезон до нужной даты. Окна делают по замерам готовых проёмов, но производителя и бригаду выбирают, пока растут стены.
Вода и канализация от очередей не зависят, их решают проектом: колодец или скважина зависят от геологии участка (колодец или скважина), а место станции очистки или септика задают отступы от колодца и дома (септик Юнилос: отзывы и устройство). Ввод труб в дом закладывают ещё в фундамент.
Сколько ждать после фундамента до начала стен?
Суток ожидания нормы не задают: бетон ждут не по календарю, а по набранной прочности. Боковую опалубку снимают при 0,5 МПа, ходить по бетону и ставить опалубку выше можно при 2,5 МПа (СП 70.13330). Когда класть стены на плиту, решает проект производства работ.
Это не срок ожидания
В возрасте 28 суток проверяют проектную прочность бетона, запрета на работы до этого срока нормы не ставят. Кладку на плиту начинают раньше, если это допускает проект производства работ.
Бетон набирает прочность, а не сохнет
Свежий бетон укрывают и держат влажным, пока он не наберёт 70 % прочности (СП 70.13330, п. 5.4.1). Пересохший сверху бетон трескается сеткой.
Ниже +5 °C действуют зимние правила
Когда среднесуточная температура ниже +5 °C, а ночью ниже нуля, бетонируют уже по зимним правилам: прогрев, утепление, журнал температуры (СП 70.13330, п. 5.11.1).
Что выбрать под дом, плиту, ленту или сваи, решает геология и вес дома. Устройство плиты и её слои мы разобрали отдельно: монолитная плита фундамента. Здесь важно другое: в Ленобласти окно для фундамента открывается, когда грунт оттаял, и закрывается вместе с порогом +5 °C.
Должен ли фундамент перезимовать без дома?
Нет, и на пучинистом грунте это прямой риск. Ведомственные нормы 1985 года, которые инженеры по-прежнему применяют к мелкозаглублённым фундаментам, говорят прямо: «Не допускается оставлять мелкозаглубленные (незаглубленные) фундаменты незагруженными на зимний период» (ВСН 29-85, п. 6.6). Пустую лёгкую ленту или плиту морозное пучение поднимает неравномерно.
Откуда миф. Его объясняют «усадкой грунта» и «вызреванием бетона». Но осадку основания считает проектировщик по геологии (СП 22.13330), а бетон набирает прочность за недели, а не за зиму. Нагрузка дома как раз удерживает фундамент от выпучивания: поэтому норма требует его загрузить, а не оставить отдыхать.
Тот же пункт требует устроить вокруг фундамента временное утепление, которое не даст грунту промёрзнуть (ВСН 29-85, п. 6.6), а следующий запрещает закладывать такой фундамент на промёрзшее основание (п. 6.7). Решение, чем и как утеплять, даёт проектировщик по расчёту, а не бригада по привычке. Лучше спланировать сезон так, чтобы коробка с перекрытием встала на фундамент до морозов.
Стены, перекрытия, кровля и окна: в каком порядке закрывают коробку?
Этаж стен, перекрытие, следующий этаж, крыша, потом окна и двери. Монолитное перекрытие держат в опалубке, пока бетон не наберёт 70 % прочности при пролёте до 6 м и 80 % при большем (СП 70.13330). Цель сезона одна: закрыть коробку крышей до осенних дождей.
Сборные плиты кладут краном за день-два, монолит требует недель на каждом этаже: арматуру вяжут, бетон заливают и ждут прочности. Как делают монолитное перекрытие и когда снимают опалубку осенью, разобрано в статье монолитное перекрытие. У нас перекрытия второго и третьего этажа монолитные, и каждое отстаивалось, прежде чем браться за кровлю.
Материал стен меняет срок коробки, но не порядок этапов. Газобетон кладут на клей тонким швом, поэтому стены растут быстро. Что у него своё на каждом этапе, от первого ряда до армопояса, разобрано в статье этапы строительства дома из газобетона. Кирпич кладут штучно на раствор, стена толще и тяжелее, поэтому кирпичная коробка растёт дольше: газобетон или кирпич.
Кровлю ставят сразу за последним перекрытием: под крышей коробка перестаёт мокнуть. Выбор покрытия разобран отдельно: металлочерепица или мягкая кровля. Окна и двери закрывают тепловой контур, после них в доме можно работать при любой погоде. Большие проёмы требуют своего расчёта и монтажа: панорамные окна в частном доме.
Этапы строительства дома внутри: что делают после коробки и крыши?
После коробки и крыши порядок такой: инженерия, черновая отделка, фасад, чистовая отделка. Сначала разводят всё, что потом спрячут: электрику, трубы, вентиляцию, тёплый пол. Затем стяжка и штукатурка, и только по высохшим основаниям идёт чистовая отделка. Фасад делают в тёплый сезон параллельно с работами внутри.
Всё, что уйдёт в стены и пол
Кабели, трубы водоснабжения и канализации, отопление, вентиляция. Системы испытывают до того, как трубы закроют стяжкой: исправлять потом значит вскрывать пол.
Мокрые процессы раньше сухих
Стяжка и штукатурка приносят в дом много воды. Срок сушки задаёт производитель смеси, норма числа суток не даёт; влажность основания перед финишем меряют влагомером.
Самый растяжимый этап
Плитка, полы, двери, лестница, сантехника. От двух месяцев до полугода: срок зависит от того, сколько решений заказчик принимает по ходу.
Утепление и штукатурка фасада зависят от погоды: смеси наносят при температуре, которую указал производитель, поэтому фасад планируют на лето, а зимой работают внутри при отоплении. Чем отделывать стены снаружи и внутри, разобрано в статье чем отделать дом из газобетона.
Последним идёт ввод дома. Кадастровый инженер готовит технический план, вы подаёте уведомление об окончании строительства, и дом регистрируют вместе с правом. На это закладывают один-два месяца: технический план нужен ещё до подачи.
Сколько строится дом и за сколько можно построить дом в 2026 году?
Типовой дом от покупки участка до заселения строится полтора-два года, если этапы идут без простоев. Срок законом не фиксирован: его пишут в договоре подряда. Банк ВТБ по ипотеке на стройку даёт 12 месяцев на дом из домокомплекта и 24 месяца на дом по проекту. Обещания «дом за сезон» считают только работу бригад без очередей и пауз.
1,5-2 года
типовой дом от участка до заселения без простоев
12-24 месяца
срок стройки по ипотеке ВТБ: домокомплект или проект
10 лет
срок права строить по уведомлению
Сколько строится дом: что обещают, что требуют нормы и как выходит на деле
| Этап | Что обещают | Что требуют нормы и закон | Как выходит на деле |
|---|---|---|---|
| Разрешение | «Согласуем за вас, займёт месяцы» | Уведомление рассматривают 5 рабочих дней | Задерживают ошибки в уведомлении: возврат за 3 рабочих дня |
| Электричество | «Подключим к началу стройки» | Договор и ТУ 20 рабочих дней, подключение 30 рабочих дней или до 6 месяцев | Кто подал заявку после фундамента, строит на генераторе |
| Фундамент | «Через неделю кладём стены» | Нагрузка по проекту производства работ, ходить при 2,5 МПа | В холод бетон набирает прочность медленнее, срок растёт |
| Стены | «Коробка за месяц» | Перекрытие держат в опалубке до 70-80 % прочности | Монолит на каждом этаже добавляет недели ожидания |
| Кровля | «Кровля за две недели» | Пауз нет | Бригаду ждут: мы стояли в очереди несколько месяцев |
| Поставки | «Всё в наличии» | Норм нет | Импортные и редкие материалы идут под заказ: ждали по 2-3 месяца, стройка ждёт вместе с ними |
| Весь дом | «Дом за сезон» | Срок не фиксирован, банк даёт 12 или 24 месяца | Типовой дом за 1,5-2 года. Наш шёл 4 года: монолитный фундамент и коробка с кровлей, окна с фасадом, инженерия и отделка заняли по году |
«Что обещают»: типичные формулировки рекламы подрядчиков. Сроки банка даны по данным РБК, февраль 2026.
Сколько строится дом из кирпича и из газобетона, различается только на этапе стен: кирпичная коробка дольше. Остальные этапы, от участка до регистрации, у обоих одинаковы, и именно они съедают большую часть срока. Поэтому вопрос «за сколько можно построить дом» честнее задавать так: сколько этапов вы сумеете вести параллельно и сколько дней простоят бригады.
Где теряют месяцы и годы при строительстве дома?
Месяцы теряют в очередях, годы теряют из-за денег и сезона. Сама работа бригад занимает меньшую часть срока. Остальное занимает ожидание: бригады, поставки, подключения, прочности бетона и следующего тёплого сезона. Каждое ожидание на критическом пути сдвигает весь график.
Очередь на кровлю
Хороших кровельщиков и монолитчиков бронируют за сезон. Сейчас бригаду найти труднее, чем несколько лет назад, и пропущенная очередь отодвигает крышу на месяцы.
Материалы под заказ
Окна, кровля, лестница, нестандартные блоки делают по заказу. Заказ в 2-3 месяца держит следующий этап целиком, поэтому заказывают заранее.
Паузы, которые не сократить
Перекрытие ждёт прочности, стяжка ждёт сушки. Монолит на каждом этаже делает дом прочнее и стройку длиннее: это плата за конструкцию.
Два фактора растягивают стройку не на месяцы, а на годы. Оба заказчик видит заранее, если смотрит на календарь и смету вместе.
Деньги задают темп
Стройка «по мере заработка» растягивает сроки сильнее всего: каждый этап ждёт, пока соберутся деньги на следующий. Расходы на проекты, инженерию и отделку обычно оказываются больше ожиданий, и график сдвигается вслед за сметой. У ипотечной стройки обратная беда: банк ставит жёсткий срок, и простой бьёт по договору. Сколько стоит стройка по этапам, мы посчитали в статье сколько стоит построить дом самому.
Сезон решает за вас
Летние правила для бетона действуют, пока среднесуточная температура выше +5 °C и ночью нет минуса (СП 70.13330, п. 5.11.1). В Ленобласти этот порог и задаёт сезон для фундамента и монолита. Если коробку не закрыли крышей до холодов, следующий шаг ждёт весны, а мокрые стены зимуют без защиты. Зимой можно вести инженерию и отделку внутри закрытого и отапливаемого дома. Строить коробку зимой можно, но по зимним правилам и дороже: дом из газобетона зимой.
Лекарство одно: критический путь. Заявки на свет и газ подают в первую неделю, кровельщиков бронируют, пока заливают фундамент, окна заказывают, пока растут стены, а деньги на кровлю и окна держат отдельно, до начала коробки. Тогда этапы идут внахлёст, и полтора-два года остаются полутора-двумя годами.
Частые вопросы об этапах и сроках стройки
Сколько по времени строится дом из кирпича?
Дольше газобетонного, и вся разница приходится на этап стен: кирпич кладут штучно на раствор, стена толще и тяжелее, поэтому кирпичная коробка растёт дольше блочной. Остальные этапы, от документов до регистрации, одинаковы, и кирпичный дом от участка до заселения тоже строится полтора-два года, а то и больше.
За сколько можно построить дом в 2026 году?
Типовой дом от покупки участка до заселения строят за полтора-два года, если заявки на подключения поданы в первую неделю, а бригады забронированы заранее. Срок законом не фиксирован. Уведомление о строительстве рассматривают 5 рабочих дней и дают на стройку 10 лет.
Какой срок строительства дома по семейной ипотеке?
Госнорма срок не фиксирует: его пишут в договоре подряда. ВТБ даёт 12 месяцев на дом из домокомплекта и 24 месяца на дом по проекту, у других банков условия свои. Что банк проверяет у дома и участка, разобрано в статье ипотека на частный дом.
Можно ли строить дом зимой?
Можно, но по зимним правилам: когда среднесуточная температура ниже +5 °C, а ночью ниже нуля, бетон греют и утепляют, а кладку ведут на зимних составах (СП 70.13330). Это дороже и рискованнее летних работ. Выгоднее закрыть коробку до холодов и зимой вести работы внутри.
Что в итоге
Порядок стройки один: участок, проект, уведомление, фундамент, коробка, крыша, окна, инженерия, отделка, регистрация. Срок решает параллельность: заявки на подключения в первую неделю, бригады и окна заранее, деньги на кровлю до начала коробки. Паузы нормы задают по прочности бетона, числа суток в них нет. Закон даёт пять рабочих дней на уведомление и 10 лет на стройку. Типовой дом при таком подходе встаёт за полтора-два года. Ниже рассказываем, как это было у нас.
Как строился наш дом: четыре года вместо полутора
Мы построили дом в Коккорево для своей семьи и живём в нём. Стройка шла четыре года вместо запланированных полутора. Все этапы из этой статьи мы прошли как заказчики, и сроки нам растянули те же причины, что описаны выше: монолитные перекрытия вязали вручную и выдерживали каждое, бригаду на кровлю ждали несколько месяцев, импортные материалы под заказ ждали по 2-3 месяца, а деньги зарабатывали по ходу стройки.
Фундамент и коробка с кровлей
Монолитная плита фундамента, стены, монолитные перекрытия и крыша. В ноябре коробку полностью довели под кровлю.
Окна, двери, фасад
Окна и двери, утепление фасада базальтовой ватой и штукатурка. Перед фасадом стены сохли 8 месяцев.
Инженерия
Внутренняя разводка инженерии по отдельным проектам.
Отделка
Штукатурка стен и потолков и отделочные работы.
60 см
высота монолитной плиты фундамента под нашим домом
6 проектов
архитектура, электрика, вода, канализация, вентиляция, отопление
Плита, дренаж, подушка
Под домом монолитная железобетонная плита высотой 60 см, песчаная подушка и дренаж по всему периметру. Участок высокий и сухой, подтоплений нет.
Газобетон и монолит
Стены из автоклавного газобетона 40 см, утеплённые базальтовой ватой и оштукатуренные, вся стена около 50 см. Перекрытия второго и третьего этажа монолитные железобетонные.
Каждая система по проекту
Отдельные проекты электрики, водоснабжения, канализации, вентиляции и отопления. Все они очень дорогие.
Наш дом 259 м² все этапы уже прошёл, от плиты до регистрации, и стоит 24,9 млн ₽. Покупатель готового дома не ждёт бригад, поставок и следующего сезона: эти годы уже прошли за него. Как цена нашего дома соотносится с рынком газобетонных домов и стоимостью стройки, мы разобрали в обосновании цены дома.
Площадь дома
259 м² (3 этажа)
40 м² автономная квартира
отдельный вход
Материал
Газобетон, монолит
2021 год постройки
Электричество зимой
13,5–20 тыс.
₽/мес
реальные показания
счётчика за декабрь–февраль
Обязательства
Никаких
ни взносов, ни платы за обслуживание дома
Адрес: Коккорево, Всеволожский район, Ленинградская область · 12 соток, ИЖС · 39 км от СПб, 500 м до Ладоги
+7 (993) 990-00-96
Посмотрите дом, который прошёл все этапы
Покажем фундамент, котельную, кровлю, чердак и щитовую. Можно приехать со строительным экспертом.
Дом 259 м², Коккорево, 39 км от Петербурга. Цена 24 900 000 ₽, от собственника, без комиссии.
Источники
- Градостроительный кодекс РФ в редакции от 04.08.2026: статья 1, пункт 39 (параметры ИЖС); статья 51.1, части 6, 7, 10 и 13 (уведомление о планируемом строительстве, КонсультантПлюс); статья 55, части 16, 17 и 19 (уведомление об окончании, КонсультантПлюс); статья 57.3, части 6 и 10 (ГПЗУ, КонсультантПлюс).
- Федеральный закон от 13.07.2015 № 218-ФЗ «О государственной регистрации недвижимости»: статья 16, часть 1 (сроки учёта и регистрации, КонсультантПлюс); статья 70, часть 12 (регистрация дома по техплану до 1 марта 2031 года, КонсультантПлюс).
- Переход на реестры уведомлений с 1 сентября 2026 года и право региона отложить его до 1 сентября 2027 года: обзор изменений ГрК на ppt.ru.
- Свод правил СП 70.13330.2012 «Несущие и ограждающие конструкции», пункты 5.4.1, 5.4.3 и 5.11.1 и таблица 5.11 (уход за бетоном, прочность для движения людей, зимние условия, распалубка): текст свода правил.
- ВСН 29-85 «Проектирование мелкозаглубленных фундаментов малоэтажных сельских зданий на пучинистых грунтах», пункты 6.6 и 6.7: текст норм.
- Свод правил СП 22.13330 «Основания зданий и сооружений» (расчёт осадки основания).
- Правила технологического присоединения, постановление Правительства РФ от 27.12.2004 № 861, пункты 15 и 16: КонсультантПлюс.
- Сроки строительства по ипотеке ВТБ и позиция ДОМ.РФ о сроке в договоре подряда: РБК Недвижимость, февраль 2026.
- Наш дом: сроки и причины задержек стройки, основание, стены, перекрытия и проекты: паспорт объекта и проектная документация.
